淮北市专家楼项目构件运输物流服务招标公告(二次)
专家楼项目构件运输物流服务,经我集团公司物资采购领导小组批准,现对该项目进行挂网招标,有关招标事宜
一、项目内容:
1、概况
1)招标方式:采用集团公开挂网招标的方式,择优选定物流运输服务队伍
2)招标人:淮北市建投房地产开发有限公司
3)招标内容:构件运输
4)运输路线:
起点:湖南岳阳
终点:安徽淮北
运输距离:约为840公里;
运输总量:约为64车钢筋混凝土预制构件。
2、运输车辆要求:
(1)车辆型号:17.5米半挂平板载货车;
(2)车辆必须具备道路运输资格,且保险手续齐全;
(3)驾驶员必须持证上岗,且无重大运输违法记录。
3、本次招标执行期限至项目构件供应完成。
二、资质条件要求:
1、有效的营业执照、税务登记证、组织机构代码及道路运输许可证;
2、必须有大件运输许可证,相关产品运输经验,并提供相关证明;
3、具有较强的资金保障能力;
4、其它法律规定的相关资质要求。
三、招标程序及日程安排:
1、领取资料:招标公告自行下载
2、领取时间; 2018年12月7日—2018年12月11日
3、联系人: 王立 联系方式: 0561-3053190
4、标书递交截止时间:2018年12月11日上午9:00
5、开标时间:2018年12月11日上午9:00
6、标书递交及开标地点:淮北市建投控股集团有限公司西南楼四楼会议室(原市委老党校院内)
7、履约保证金:投标人竞标成功后在接受运载业务前,须签订承运合同,并在签订合同前三个工作日之内缴付履约保证金贰万元整至招标单位指定账户。
四、投标人需提交的相关投标文件(详见附件)
1、投标函、投标承诺函
2、投标人公司介绍材料(包括企业的成立时间、规模、资质等级、员工人数、企业业务情况等);
3、资格证明文件《营业执照》、《税务登记证》、《道路运输经营许可证》、开户行信息、法人代表身份证复印件并加盖投标单位公章及法人章;
4、工程量报价清单
五、招标流程
1、投标单位领取招标文件;
2、投标单位编制投标文件;
3、投标单位递交投标文件;
4、招标单位收集整理投标资料,自行组织开标;
5、报价采用二次报价,第一次报价装定投标文件中;第二次为现场报价,根据要求进行综合报价,最低价中标;中标公司负责该项目招标范围内的全部工作。
6、确定中标单位,组织合同谈判,签订分包合同。
六、投标报价说明
1、报价依据
1)本招标文件
2)答疑纪要
3)工程报价清单
2、投标报价:
1)报价价格:按照 元/公里方式报价、最高限价20元/公里。
2)投标货币:投标文件中报价的单价和合价全部采用人民币(RMB)表示。
七、其它
1、投标单位所交投标文件概不退还。
2、本次运输有特殊货架需多次使用,投标单位应合理考虑货架来回倒运,倒运费不二次报价。
3、本次招标,如未能选择出合格的中标单位,招标人可另行招标或采取其他方式另行发包。
4、招标人提供的招标文件的附件清单等均只作为投标单位的参考性资料,投标单位必须根据自身经验及市场规律自行报价,不得以此为由推卸自身报价的失误或因对清单产生疑义、误解而带来的损失。
5、招标人选出合格投标单位后,另行通知合格投标单位参加下一轮的竞标。投标人接到招标人的竞标通知后必须 到场。如果投标单位未能按照本招标文件要求履行,则视为投标单位实质上不响应招标文件要求将被拒绝。
6、本合同履行完毕依据合同约定扣除应扣款项后无息返还投标人履约保证金。
7、投标文件用A4纸张打印装订,投标发生费用由投标人自行承担。
工程报价清单 | |||||||
序号 | 分部分项 | 暂定工程量 (t) |
暂定运距 (KM) |
含税单价 (元/t/km) |
含税合价 (元) |
增值税税点 (%) |
备注 |
1 | 构件运输 | ||||||
合计 |
备注:报送单价含税、运输、保险等全部费用。
第一章、封面及投标函、投标承诺函(格式)
第二章、投标人公司介绍材料
第三章、资格证明文件
1法人营业执照副本的复印件(须加盖本单位公章)
2法定代表人身份证明书
3法定代表人授权委托书(格式)
4投标人资格声明(格式)
5相关经营资质证书(道路运输经营许可证、道路货运资质证明)
第四章、工程报价清单
PC构件运输物流服务
标
文
件
投 标 人:
日 期: 年 月 日
致:
根据贵方为 淮北市专家楼构件运输物流服务招标 项目投标邀请,签字代表 经正式授权并代表投标人 提交下述投标文件正本一份、副本二份:
1. 投标函
2. 投标人公司介绍材料
3. 资格证明文件
据此,签字代表同意如下:
1、按投标的报价完成招标文件中运输线路及时限要求的货运项目,一旦中标,按时、保质保量完成招标文件及合同约定。
2、投标人将按招标文件的规定履行合同责任和义务,并承诺保证履行招标文件中各项规定。
3、投标人已详细审查全部招标文件。我们完全理解并同意放弃对这方面有不明及误解的权力。
4、在规定的开标时间后,投标人保证遵守招标文件中有关保证金的规定。
5、我方在此郑重承诺:我方保证没有处于被责令停业,投标资格被取消,财产被接管、冻结,破产状态;保证在最近三年内没有骗取中标和严重违约及重大质量、安全问题。
6、我方保证不与其他单位围标、串标,不出让投标资格,不向招标人或评标小组成员行贿。
7、我方同意提供按照贵方可能要求的与其投标有关的一切信息或资料,完全理解贵方不一定接受最低价的投标或收到的任何投标。
8、与本投标有关的一切正式往来信函请寄。
地 址:
邮政编码:
联 系 人:
传 真:
电 话:
电子函件:
投标人开户银行(全称):
投标人银行帐号:
法定代表人或授权代表(签字或盖章):
投标人公章:
日 期:
致:
在勘察上述工程现场及细阅上述工程的招标文件后,我们愿意按贵司招标文件相关条款及相关工作内容:
1.我司自愿接受招标文件中的所有条款。
2.我们保证在招标人规定的时间到场装运货物。
3.我们明白发包方不一定要接纳最低的回标或收到的任何回标,亦不会解释选择或否决任何回标的原因。
4.我们确认本投标已考虑发包方向我们发出的关于招标文件的修改通知。
5.我们承诺按招标文件要求招标人付款前的资金垫付。
6.我们承诺如因投标人原因导致送货延期,我方愿意承担采购单位对招标人的全部违约处罚。
7.我们保证构件在送货过程中,确保构件无损伤,如有损伤,我们愿意按照该构建销售价格全额赔付。
投标单位名称:
地址:
盖章:
法定代表人或
授权代表签署:
1 法人营业执照(税务登记、组织机构代码)副本的复印件
(三证合一年检合格,须加盖本单位公章)
2法定代表人身份证明书(格式)
致:淮北市建投房地产开发有限公司
(法人名称)在 公司任 职务,系我司法定代表人,特此证明。
3法定代表人授权委托书(格式)
我作为 公司的法定代表人,授权 为我公司的全权代理人,代表我单位在 淮北市专家楼构件运输物流服务招标过程中,代表 公司签署投标文件、进行合同谈判、签订合同协议书和执行一切与此有关的决定。本人承诺,代理人在代理权限内的一切行为,其法律后果均由本人和我单位承担。
授权单位:(公章) 代理人:(签字)
法定代表人:(签字)
单位名称 | 所属行业 | 电话 | 法定代表人 | |||||||
地址 | 单位类型 | 传真 | 被授权人 | |||||||
一、从事本投标项目经验及企业概况 | 投标人 声明 |
1.本声明中提供的情况和内容及我方提供的资格证明文件内容完全是真实的。 2.我方承担因招标人查知因我方材料不实而造成本次招标失败的所有损失。 |
||||||||
二、单位概况 | 注册资金: 万元 | 职工人数 | 人 | 上年主要经济指标 | 营业总额: 万元 | 公路运输 | 万元 | |||
实收资本: 万元 | 物流专职人员 | 人 | 其他 | 万元 | ||||||
固定资产 | 原值 万元 | 长期负债 | 万元 | 主要 营业项目 |
1、 | |||||
净值 万元 | 流动负债 | 万元 | 2、 | |||||||
占地面积: 平方米 | 经营车辆 | 台 | 3、 | |||||||
省际营业网点 | 个 | 4、 | ||||||||
三、货运情况 | 货运车辆及型号 | 数量 | 使用年限 | 车辆保险 | 四、 既往业绩 |
主要合作客户 | 年运量 | |||
注:1. 若内容较多,表内空格填不下,投标人可以加添附页。
2. 单位类型是指:国有、事业、股份制、有限责任、私营等
5相关经营资质证书
工程报价清单 | |||||||
序号 | 分部分项 | 暂定工程量 (t) |
暂定运距 (KM) |
含税单价 (元/t/km) |
含税合价 (元) |
增值税税点 (%) |
备注 |
1 | 构件运输 | ||||||
合计 |
目前,各PC工厂、别墅项目已逐步进入生产状态,为确保运输、吊装均能够安全、顺利进行,现对各运输公司在PC工厂构件厂内装车、公路运输、吊装地项目储存等环节进行安全重申,要求如下,请各运输公司按照规范落实执行,工厂进行厂内装车监督、项目上进行收货前检验并监督!
一、各单位责任划分:
工厂: 1.负责把PC板吊装到运输车上,并把PC板固定到运输架上;固定可靠;
2.待运输公司的人员把PC板用工具固定良好后,检查运输固定是否牢靠,并在出厂前进行拍照留底,拍照要求:照片信息需要含运输的PC板成品、固定的工装,运输车的车牌;照片命名发货日期+第几车,如2015年10月20号发的第五车,编号为2015102005;照片及时上传到物流主管处备份保存;
运输公司(承运主体):
1.负责把工厂已经装好的PC板用工装进行加固固定;
2.配合工厂物流人员进行拍照留底,并在相关单据上签字;
3.安全承运到指导地点;
4.配合项目人员进行检验与吊装;
5.把运输架及时送回指定工厂;
项目吊装人员:
1.来料检测,主要是对运输安全的检测,检测项目主要有:PC板固定,运输架的固定,PC板运输品质并拍照留底,照片信息包含运输的PC板成品、固定的工装,运输车的车牌;照片命名收货日期+第几车,如2015年10月20号收的第五车,编号为2015102005;照片及时上传到相应的物流主管处核对、备份保存;
二、PC构件装车要求:
1. 运输过程中,因满载构件货车的惯性巨大,故构件捆绑、货车行驶速度、安全限位挡块等安全措施,要求如下:
楼板:
a.楼板运输,每垛楼板必需使用2根绑带捆绑,与楼板受力木方垫块保持在同一受力面, 且用50宽的棘轮捆绑器捆绑,禁止一垛楼板只捆绑一根绑带转运、运输。

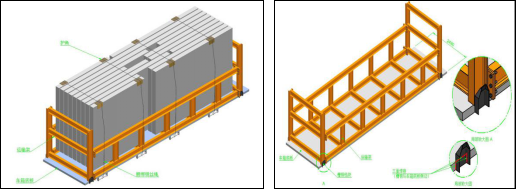

b. 楼板运输必需使用前挡防护工装,禁止未安装即运输,如下图示:
墙板:
a. 墙板运输,必需使用直径不小于8.7天然纤维芯钢丝绳或3.5T手动葫芦,将运输架与车架载重平板绑紧,且前端与后端至少两根,钢丝绳与构件接触部位需用护角保护;

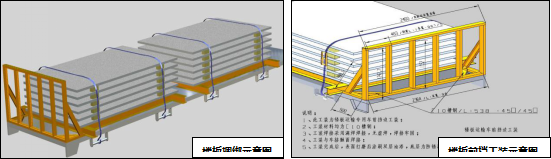

b. 第一代运输架左右两侧必须使用立柱对拉,做好构件倾斜的防护,如下图示:
c. 墙板运输前,每块构件必需用铁杆插销固定,外面两侧(上、下部位)用2根铁杆插销固定,中间每块构件上、下部位,均用一根插销固定,如下图示:
d. 货架与车身需进行前、后、左、右固定;

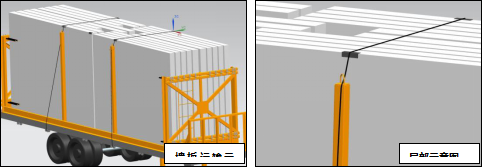

三. 构件运输过程要求: 墙板装车及限位示意图 限位挡块详图
坚决杜绝任何运输安全事故隐患,坚决杜绝任何运输不安全行为,务必确保运输安全,如:
a.学习并掌握《别墅PC构件运输安全规范》;
b 未对构件捆绑,禁止转运、运输;
c. 禁止踩急刹;
d. 禁止闯红灯;
e. 禁止抢绿灯最后几秒通行;
f. 禁止超速行驶(≤40km/h,高速例外);
g 禁止酒驾或疲劳驾驶等;
h. 禁止随意变更运输路线;
建议行车速度:
项目应与承运主体或承运人共同确定运输路线,重载车辆不得随意变更。限速要求如下:
(1)大于6%的纵坡道、平曲半径大于60米弯道的完好路况限速40km/h。
(2)大于6%小于9%的纵坡道、平曲半径小于60米大于15m的弯道等路
况限速10km/h。
(3)厂区、9%的纵坡道、平曲半径15m的弯道、二级路面及项目工地区
域限速5km/h。
(4)各工厂须于项目发运前,与项目确认工地路况达基本发运要求。
(5)低于限速5km/h及三级路面(土路, 碎石, 连续盘山路面,坡度 10度,有20CM以下的硬底涉水,及冰雪覆盖的2级)要求的路况停运。
